抢抓秋令施工黄金期 拉仁关330千伏输变电工程建设驶入“快车道”

2026-09-19

金秋时节,高原施工正值黄金窗口期。近日,在碌曲县玛艾镇加格村沿线,国网甘南供电公司施工人员正紧张开展导线展放作业,拉仁关330千伏输变电工程建设全面进入施工高峰,变电站、配套线路两大核心项目齐头并进,为地方重大项目建设与民生用电筑牢电力保障根基。

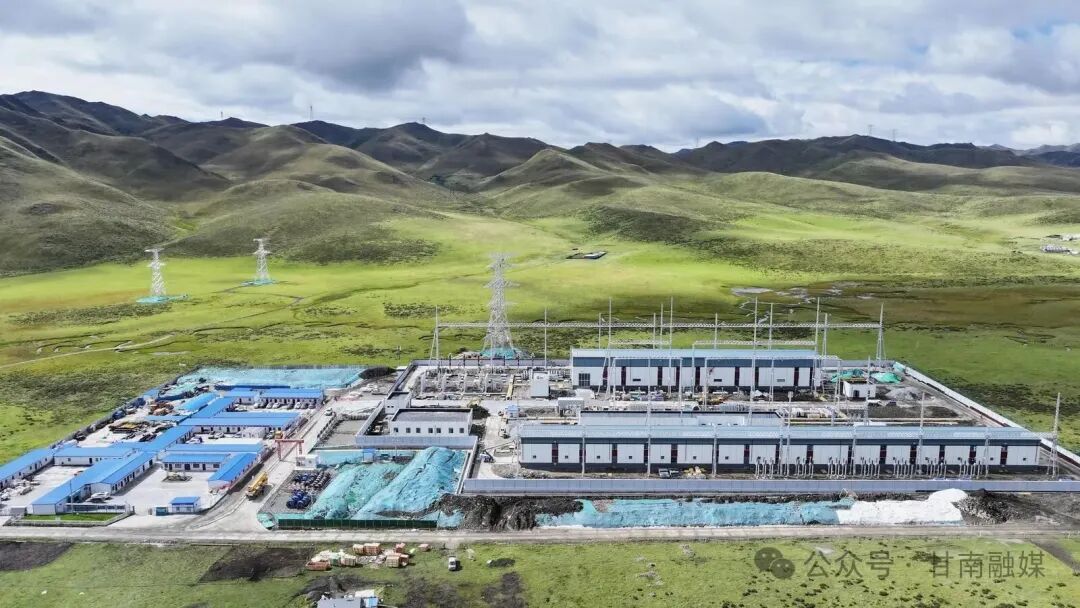

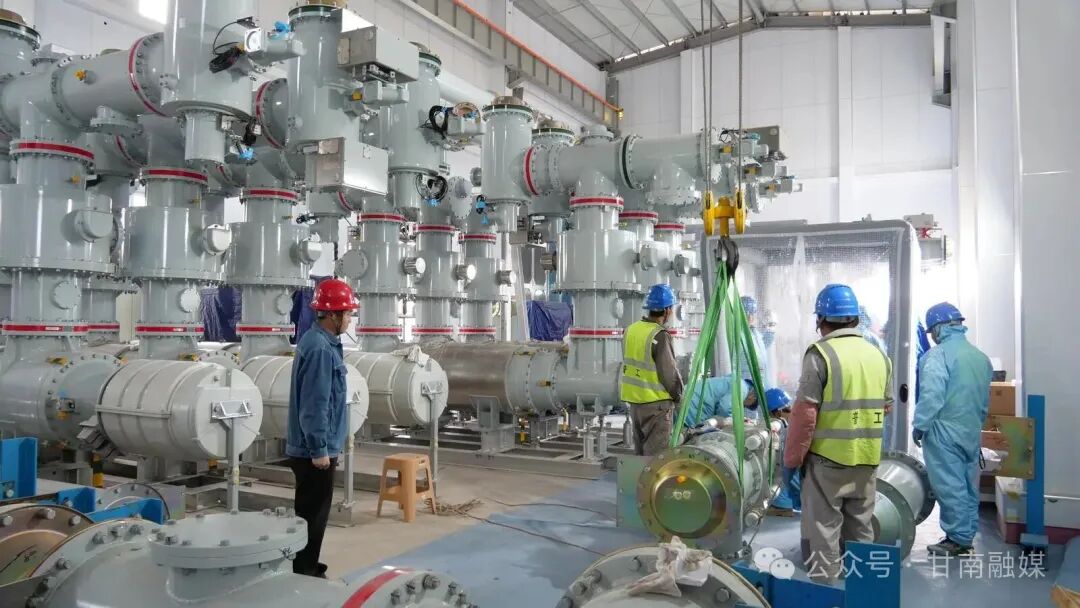

作为甘肃省首座高海拔户内GIS变电站,拉仁关330千伏变电站建设亮点突出。截至目前,变电站土建工程完成85%,电气一次设备安装完成30%,站区道路、设备基础等主体构筑物已基本完工,两台主变压器顺利就位,正式转入附件安装作业。该变电站核心设备具备占地面积小、运行稳定性强、供电可靠性高等优势。建设过程中,建设单位严格落实“无尘化安装、实测实量、全工序排查”施工标准,精细打磨设备连线等关键工序,以高标准、严要求保障工程建设品质。

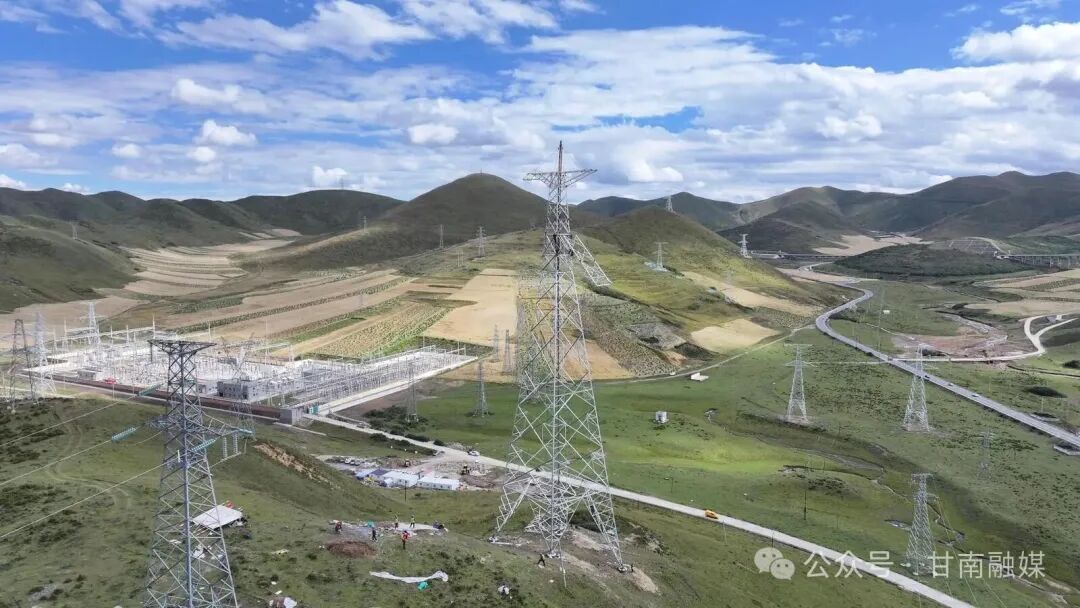

配套线路工程同步加速推进。330千伏架空线路全长107.8公里,全线202基铁塔基础施工全部收官,铁塔组立完成95%,现阶段工作重心集中在导地线架设施工。与此同时,兰合铁路孜孜合央曲牵引站110千伏外部供电工程也有序开工,现已进入铁塔基础施工阶段,累计基础开挖完成10基,完成总量23%。

高原筑电,安全为先,生态为重。项目建设全过程牢牢守住安全、质量、生态三条底线。针对高空作业、起重吊装等高风险作业环节,健全隐患排查闭环管理机制,把风险管控抓在源头;质量管控坚持全工序实测实量、全覆盖排查,细化土建施工各项规范;严格恪守高原绿色施工要求,优化施工工艺,最大限度减少施工对草原生态环境的扰动,实现工程建设与生态保护协同发展。

项目建成投运后,将进一步完善甘南电网网架结构,显著提升区域供电承载能力与供电可靠性。既能为西成铁路、兰合铁路等重大基础设施项目筑牢电力保障,护航重点工程建设落地;也将充分满足地方特色产业发展、城乡群众生产生活用电需求,打通本地清洁能源向外输送的重要通道,为甘南乡村振兴和经济社会高质量发展注入强劲电力动能。

甘南融媒记者 拜学媛 通讯员 王亚楠

编辑 王丽
